2020年11月26日21時20分, 青川縣110千伏涼康線輸變電工程順利實現聯網帶電運行,各項數據運行正常。該線路正式投運,使四川能投水電集團青川公司躉購國網公司供電電壓等級由35千伏升級到110千伏,可有效提升青川公司供電可靠性,減少網絡損耗,提高電網供電質量,提升供區用戶“獲得電力”服務水平,為公司持續優化用電營商環境提供堅強保障。

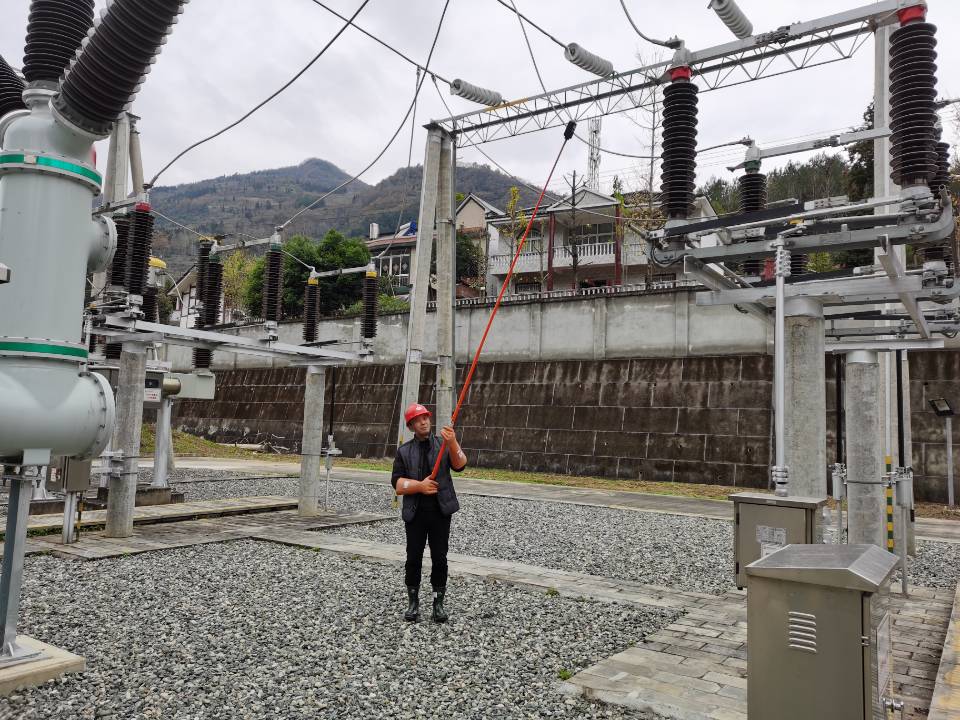

圖為投入運行前核實相序
青川縣涼沙至康壩110千伏輸變電工程于2019年5月獲得批復開始建設,于2020年11月正式建成投入運行,歷時18個月時間。期間,青川公司努力克服新冠肺炎疫情帶來的不利影響,并多次與國網廣元供電公司溝通協調,最終保證了項目如期順利投運。

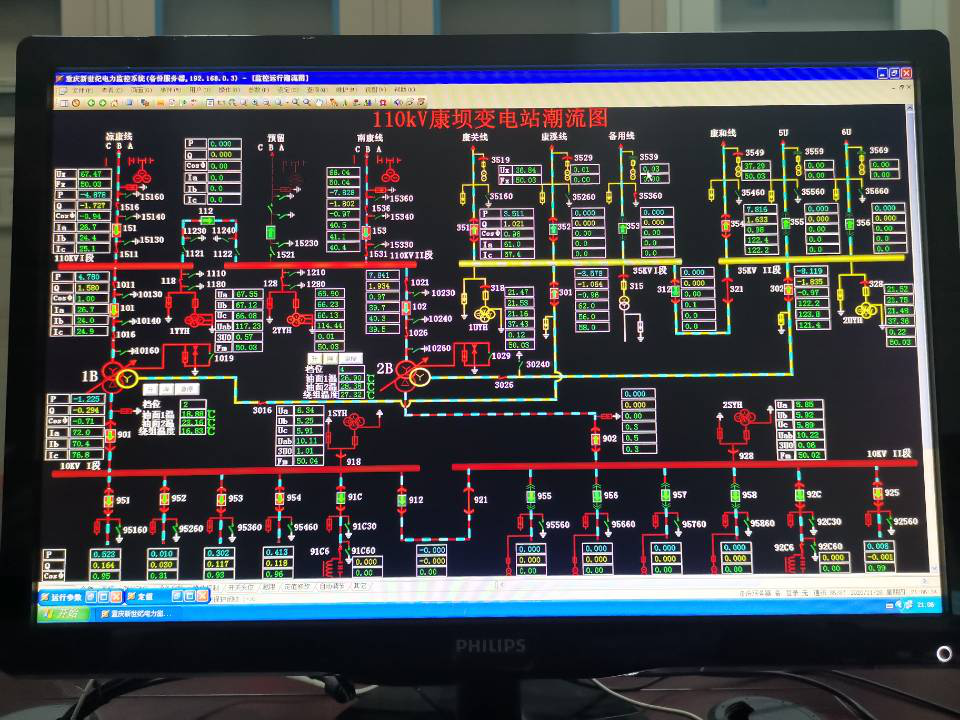

圖為投入運行后電網情況
下一步,青川公司將加快項目竣工決算,合理安排電網運行方式,確保電網安全、穩定、經濟運行,爭供促銷,助力青川縣域經濟發展。
(青川公司 供稿)
